斯登眉登二、三级水电站首台机组提前完成72小时试运行
日期:2026-06-05 17:39
柬埔寨当地时间6月3日18时,斯登眉登项目三级水电站1号机组顺利通过72小时试运行,目前机组已带负荷正常运行,各项指标稳定。在经历两次边境冲突,工期严重受影响的情况下,较合同节点提前两个月完成试运行任务,为后续全站投产奠定了坚实基础。
二、三级水电站
全
部投产
后,预计年均发电量将超
过3.05
亿
千瓦时
,
可有效缓解当地电力供应压力、
增强柬埔寨水电开发信心
,
为
区域
产业结构优化调整
及经济社会高质量发展注入强劲动力。
斯登眉登梯级电站位于柬埔寨戈公省与泰国空艾省交界处,分三级开发,我司承接二、三级土建及金结机电安装工作。其中二级电站设计引用流量110.8m
3
/s,利用毛水头60m,装机容量53MW,年发电量1.74亿kW.h;三级电站设计引用流量126.6m
3
/s,利用毛水头39.90m,装机容量40MW,年发电量1.31亿kW.h。工程合同工期为34个月。
自开工以来,项目团队始终坚持“安全第一、质量为本、科学管理”的原则,严格按照国家和行业相关标准组织施工,确保进度与质量双达标。对关键工序实行日跟踪,及时纠偏,有效应对边境冲突带来的停工风险;同时主动加强与业主、监理及当地各方的协调对接,畅通物资通关与人员通行渠道,最大程度降低了外部环境对施工的干扰。此外,土建、金结、机电安装等多专业深度融合,通过技术交底到班组、资源统筹调配到点位,实现关键节点集中攻坚、非关键工序平行推进,显著压缩了非作业间歇时间。
下一步,建设团队将继续保持高效推进态势,有序开展其余机组72小时试验工作,确保全站按期高质量投产。

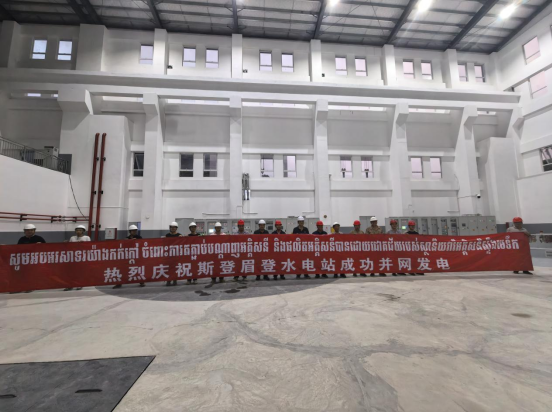

首台机组顺利完成72小时试运行现场合影

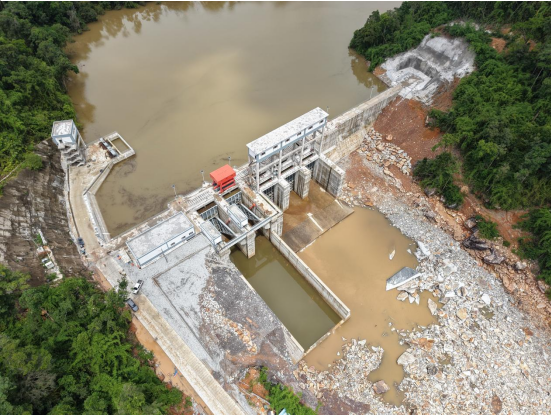

拦河闸坝

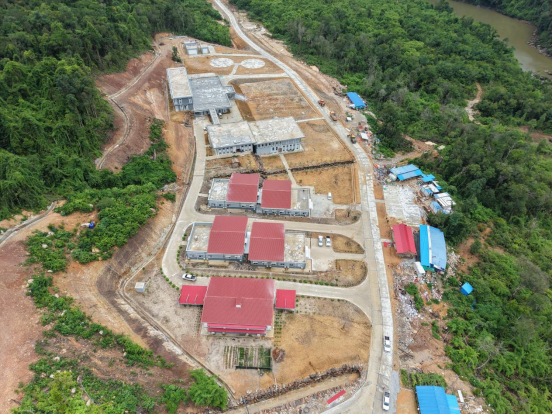

业主营地

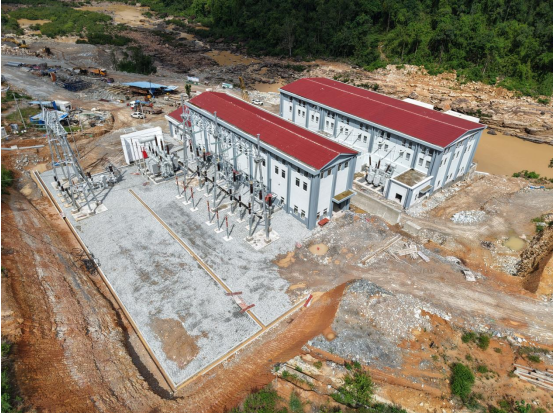

厂区工程
供稿:斯登眉登项目部
编辑:综合部
